Herzlich Willkommen

Hallo und herzlich Willkommen in unserem Bautagbuch



Hier werden wir unseren Hausbau mit der Firma Heinz von Heiden dokumentieren. Wir haben uns für das Haus Modicus M63.D entschieden und sind sehr gespannt was uns so alles erwartet.


Wir werden stets versuchen aktuell zu sein um euch mit den aktuellen Daten und Ereignissen zu versorgen.


Aktuell: Fliesenleger sind da, Fußbodenbelag

Donnerstag, 29. März 2012

Gerüst ohne Haus - Sieht recht lustig aus

Am gestrigen Nachmittag wurden schon einige Elemente für das Gerüst angeliefert. Hier war allerdings noch nicht klar, dass das Gerüst schon am heutigen Tag stehen wird.
Aber naja seht euch selbst die Bilder von heute an. Die Gerüstbauer haben nämlich heute das komplette Gerüst aufgestellt, obwohl noch kein einziger Stein auf dem anderen sitzt.

Hab auch mal ein Bild der tollen Aussicht gemacht - Schön in Richtung Homberger Schloss.















Montag, 26. März 2012

Erde für den Hang

Heute haben wir einen kleinen Teil unserer zwischengelagerten Erde wieder bekommen.
Diese wurde auf der Baustraße abgekippt und musste nun von uns auf dem Hang verteilt werden.
Dank unserer Helfer vor Ort, ging dies recht schnell.









Mittwoch, 21. März 2012

Soeben rollen die Steine an

Guten Morgen allerseits,

eben um kurz vor 7 kam ein LKW mit Hänger und unseren Steinen.
Diese wurden durch den Lieferanten direkt auf unsere fertige Bodenplatte abgesetzt.

Jetzt können die Maurer kommen und die Wände mauern. Hoffentlich gehts bald los :-)

Hier ein paar Bilder der Anlieferung...




















Donnerstag, 15. März 2012

Ausbaggern der Frostschürze, verlegen der Leerrohre und Erstellung der Bodenplatte

Hallo,

heute mal wieder ein Bericht über die in den letzten Tagen gemachten Arbeiten.
Eins vorweg, so langsam sieht man wie es vorwärts geht in Richtung Eigenheim.

Am Dienstag dieser Woche kam unser Tiefbauer erneut zu uns um die Frostschürzengräben zu baggern. Außerdem verlegte er uns die Leerrohre für die Versorger. An dieser Stelle nochmals ein großes Lob und ein dickes DANKE an die Firma Köhl und Rühl GmbH, da diese immer auf Abruf für uns bereit waren und exakte Arbeit gemacht haben.






Am Mittwoch kam dann wie angeküdigt um kurz nach 7 der Bautrupp für die Bodenplatte.
Da meine Frau und ich leider nicht bei der Erstellung der Bodenplatte anwesend waren wurden wir stets informeirt, was auf der Baustelle passiert.
Die Arbeiten wurden auch hier von der Firma sehr ordentlich und vor allem sauber ausgeführt.
Gegen 15 Uhr waren alle Arbeiten abgeschlossen und alle Betonmischer und die Betonpumpe fuhren wieder Richtung Heimat.
Den Restbeton verteilte man auf unserer Baustraße und zwar grade und kein Haufen :-)

Jetzt heißt es warten, bis der Beton ausgetrocknet ist und es mit den Maurerarbeiten weiter gehen kann.







Dienstag, 6. März 2012

Feinabsteckung und Lastplattendruckversuch erfolgt

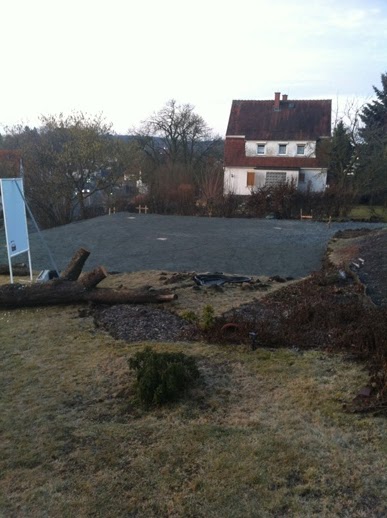

Am gestrigen Montag erfolgte die Feinabsteckung, die 2 Rammsondierungen und 5 Lastplattendruckversuche.

Die Feinabsteckung übernahm die Fa. APlus aus Kirchhain, die geologischen Untersuchungen wurden von der Firma ILG-Geologen aus Gießen erledigt.

Beide Firmen machten einen sehr netten und kompetenten Eindruck und waren sehr flott unterwegs auf der Baustelle.

Hier ein paar Bilder:
